Demuraj Nedir? Taşımacılıkta Gecikme Ücretleri
Uluslararası taşımacılık operasyonlarında zaman yönetimi kritik bir yere sahiptir. Limanlarda ya da gümrüklü sahalarda meydana gelen gecikmeler, ek maliyetlerin doğmasına sebep olabilir. İşte bu noktada karşımıza çıkan demuraj, özellikle ithalat ve ihracat yapan firmaların sık karşılaştığı lojistik terimlerinden birini oluşturmaktadır.
Peki demuraj nedir, neden oluşur ve bu ücretlerden kaçınmak gerçekten mümkün müdür?
Demuraj Nedir?
Taşıyıcı firma tarafından verilen ücretsiz bekleme süresinin, liman sahasında veya terminalde aşılması durumunda oluşan gecikme ücretine demuraj adı verilir. Deniz taşımacılığında "sürastarya" olarak da anılan bu uygulama, konteynerin zamanında teslim alınmaması nedeniyle ortaya çıkar.
Kısaca ifade etmek gerekirse; demuraj, konteynerin limanda gereğinden fazla beklemesi sonucu taşıyıcı firmaya ödenen ek ücret anlamına gelir. Özellikle dış ticaret operasyonlarında süreçlerin aksaması, bu maliyetlerin hızla artmasına zemin hazırlayabilir.
Demuraj Neden Uygulanır?
Temelde, demuraj uygulamasının amacı, konteynerlerin ve liman sahalarının daha verimli biçimde kullanılmasını sağlamaktır. Konteynerlerin uzun süre limanda beklemesi hem liman operasyonlarını olumsuz yönde etkileyecek hem de ekipman kullanımını yavaşlatacaktır.
Bu gerekçeyle taşıyıcı firmalar, belirlenen serbest sürenin aşılması durumunda gecikme ücreti talep eder. Amaç; liman yoğunluğunun hafifletilmesi ve konteyner dolaşımının hızlandırılmasıdır. Bunun yanı sıra, taşıyıcı firmanın yaşadığı operasyonel kayıpların telafi edilmesi de amaçlanır.
- • Zarar Tazmini: Taşıyanın, konteynerin alıkonulması nedeniyle maruz kaldığı alternatif kazanç kaybının maktu olarak tazmin edilmesini sağlar.
- • Liman Verimliliği: Liman sahalarındaki yoğunluğu azaltmak ve yük akışının sürekliliğini korumak adına caydırıcı bir maliyet unsuru işlevi görür.
- • Ekipman Devir Hızı: Konteynerlerin lojistik zincirde atıl bırakılmasının önüne geçerek ekipman döngüsünü optimize eder.
Demuraj Bedeli Nedir ve Nasıl Hesaplanır?
Demuraj bedeli; taşıyıcı firma tarafından tanımlanan ücretsiz sürenin sona ermesinin ardından her gün için ayrı ayrı hesaplanan bir gecikme bedelidir. Söz konusu ücretlendirme, konteyner limandan çıkana dek işlemeye devam eder.
Hesaplamasında Temel ParametrelerDemuraj hesaplaması, rastgele olmayıp şu dört ana değişkene dayanır:
- 1. Serbest Süre (Free Time): Konteynerin limana girişinden veya gemiden tahliyesinden itibaren ücret ödenmeksizin bekleyebileceği gün sayısıdır.
- 2. Günlük Tarife: Serbest süre tükendikten sonra uygulanacak günlük birim ücrettir. Genellikle USD veya EUR cinsinden belirlenir.
- 3. Kademeli Artış (Slab System): Birçok armatör, konteynerin beklediği gün sayısı arttıkça günlük ücreti de artırır. Örneğin ilk 7 gün 30 USD, sonraki 7 gün 60 USD gibi.
- 4. Ekipman Türü ve Boyutu: 20'lik, 40'lık, High Cube veya özel ekipman türlerine göre birim fiyatlar değişkenlik gösterebilir.

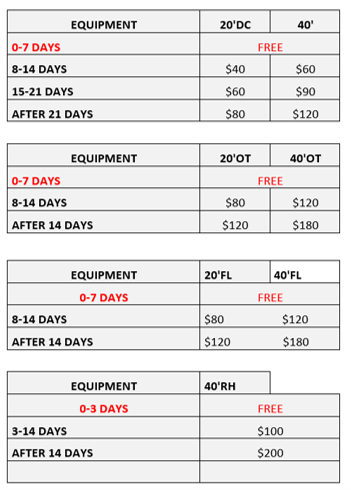

01.01.2026 İtibariyle Geçerli Demuraj Tarifesi
Demurajın Başlıca Sebepleri
Demuraj bedelinin oluşmasına neden olan pek çok farklı durum vardır. Söz konusu gecikmeler genellikle evrak süreçleri, gümrük işlemleri veya operasyonel aksaklıklar nedeniyle oluşur.
Evrak ve Belge Sorunları
Konşimentonun zamanında teslim edilmemesi veya belgelerde yapılan hatalar, yükün limandan çekilmesini geciktirebilir. Uygulamada sıkça karşılaşılan bu sorunlar arasında en dikkat çekeni, ticari fatura, çeki listesi ve menşe belgelerindeki eksikliklerdir; bu eksiklikler süreci ciddi ölçüde uzatabilmektedir.
Gümrük Süreçleri
Gümrük kontrolleri, kırmızı hat işlemleri veya ek analiz süreçleri nedeniyle konteyner limanda beklenenden daha uzun süre kalabilir. Bazı ürün gruplarında ek izin gereksinimleri de gecikme yaratabilen bir diğer etkendir.
Finansal Problemler
Navlun ödemelerinin gecikmesi veya yük bedeline ilişkin ticari anlaşmazlıklar, demurajın sık karşılaşılan nedenlerinden biri olmaya devam etmektedir.
Operasyonel Yoğunluk
Liman yoğunluğu, ekipman eksikliği veya nakliye araçlarının yerinde bulunmaması gibi operasyonel aksaklıklar da konteyner teslim süresinin gecikmesine neden olabilir.
Demuraj Ücretinden Nasıl Kaçınılır?
Lojistik süreçlerin önceden planlanması ve paydaşlar arasında koordinasyonun sağlanması demuraj maliyetlerinden korunmak için şarttır. Özellikle evrak hazırlığı ve gümrük işlemlerinin erkenden tamamlanmış olması, bu süreçte ciddi bir avantaj sağlar.
1. Sözleşme Öncesi Stratejik Planlama
- Serbest Süre (Free Time): Taşıma sözleşmesi imzalanmadan önce, özellikle gümrük süreçleri karmaşık olan limanlar için standart serbest sürenin üzerinde ek süre müzakere edilmelidir.
- Doğru Konşimento Tipi Seçimi: Orijinal konşimentonun kurye ile gönderilmesinden kaynaklanan gecikmeleri önlemek için göndericiden "Telex Release" veya "Express Release" talep etmek, dokümantasyon sürecini hızlandıracaktır.
2. Dokümantasyon ve Veri Yönetimi
- Pre-Alert ve Erken Belge Kontrolü: Gemi henüz varış yapmadan, tüm gümrük belgelerinin taslaklarının incelenmesi ve varsa hataların yükleme limanında giderilmesi büyük önem taşır.
- E-Ordino Sistemine Entegrasyon: Türkiye'deki dijitalleşme sürecine uyum kapsamında, ordino onaylarının dijital sistemler üzerinden alınabilmesi için acentelerle veri entegrasyonu tesis edilmelidir.
3. Operasyonel Koordinasyon
- Gümrük Müşaviri ve Nakliyeci Senkronizasyonu: Gümrük beyannamesinin gemi tahliyesiyle eş zamanlı tescil edilmesi ve konteynerin limandan çıkışı için hazırda çekici araç bulundurulması son derece kritiktir.
- Konteyner Tipi ve Liman Seçimi: Bazı limanların operasyonel yoğunluğu veya ekipman yetersizliği demuraj riskini yükseltebilir. Bu nedenle alternatif liman veya liman dışı geçici depolama alanları seçenek olarak değerlendirilmelidir.
Demuraj Neden Önemlidir?
Demuraj ücretleri, dış ticaret yapan firmalar açısından göz ardı edilemeyecek maliyetler doğurabilir. Özellikle yoğun liman operasyonlarında birkaç günlük bir gecikme bile yüksek ek ücretlere kapı aralayabilir.
Dolayısıyla firmaların lojistik süreçlerini titizlikle planlaması, belge yönetimini eksiksiz yürütmesi ve liman operasyonlarını yakından takip etmesi hayati önem taşır. Doğru yönetilen bir süreç, hem zaman kaybını hem de gereksiz demuraj maliyetlerini ortadan kaldıracaktır.
Demuraj tarifeleri için tıklayınız.
